Hur lång tid tar en badrumsrenovering – egentligen?

Ett normalt badrum tar tre till fyra veckor. Ungefär halva tiden är torktid som inte går att korta — så fördelar sig veckorna.

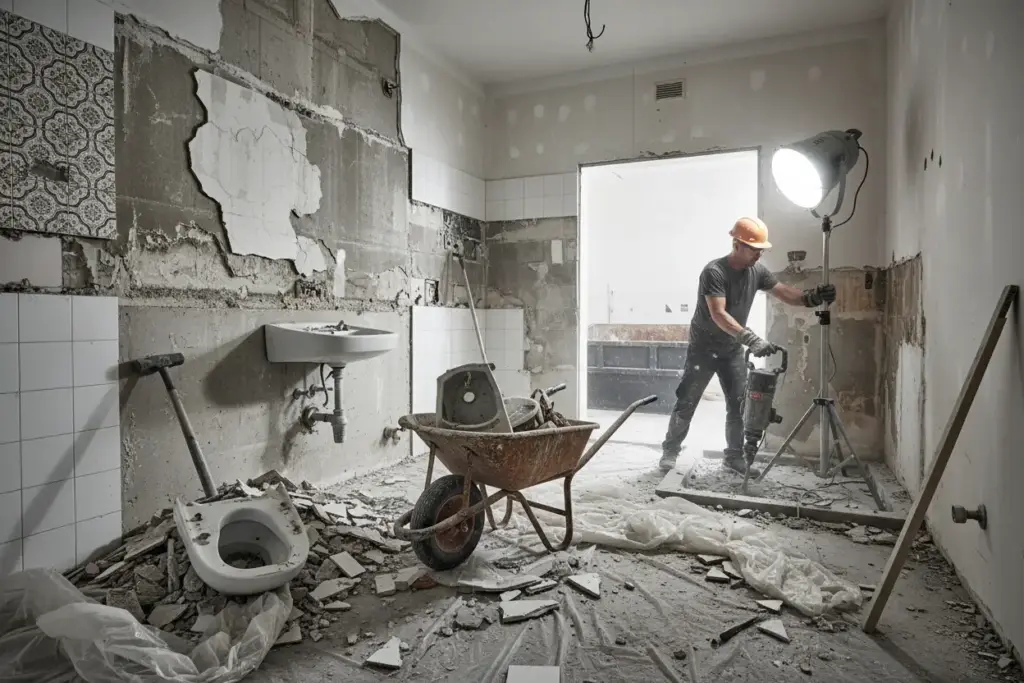

Rivning av badrum inför renovering

Tiden i en badrumsrenovering handlar inte om plattsättningen. Den handlar om ordningen. Rivning, underarbete, tätskikt, plattsättning och slutmontering ska göras i rätt följd med rätt torktider emellan, och det är därför en korrekt renovering inte går att stressa igenom hur gärna man än vill.

Ett badrum i normal storlek landar på tre till fyra veckor från start till helt färdigt, inklusive slutmontering, silikon och sista detaljerna. Större eller mer komplicerade projekt kan gå mot fem veckor.

Rivning och kontroll — 1 till 3 dagar

Rivningen går fort. Det är kontrollen efteråt som avgör hela tidsplanen. Här bedöms bjälklag, golvbrunn, väggkonstruktion och fuktnivåer.

Behöver något byggas om tar det tid, men det är betydligt bättre att upptäcka det nu än om ett år när tätskiktet börjat släppa.

Rör, el och snickeri — 3 till 6 dagar

Rördragning, förstärkning av väggar, dosor och elförberedelser måste sitta exakt rätt innan underlaget kan byggas. Här förbereds också nischer och eventuella ombyggnationer.

Spackling och fall — 2 till 5 dagar

Golvet byggs upp med korrekt fall mot brunnen. På träbjälklag krävs ofta armerad avjämningsmassa, medan betonggolv primas och jämnas ut. Underlaget måste vara helt plant innan tätskiktet läggs, särskilt vid stora plattor.

Här är det torktiderna som styr, inte kalendern.

Tätskikt — 1 till 3 dagar

Ett foliesystem går snabbare eftersom det inte kräver torktid mellan lager, medan vätskebaserade system behöver tid mellan strykningarna. Manschetter, skarvar, uppvik och anslutningar dokumenteras.

Det här momentet stressar jag aldrig.

Plattsättning och fogning — 4 till 7 dagar

Oftast en vecka beroende på plattstorlek och antal detaljer. Stora plattor kräver mer precision och noggrann kapning. Fixen måste härda innan fogning, och fogarna torka helt innan silikon läggs.

Slutmontering — 3 till 7 dagar

Wc-stol, kommod, duschväggar, speglar, blandare och belysning monteras. Rör och el färdigställs, silikon läggs och ytor utanför våtzonen målas. Sist görs kontroll av fall, fogar och tätskiktsanslutningar.

Ett badrum är inte klart förrän alla funktioner är testade.

Vad som drar ut på tiden

Ungefär halva tiden i ett badrumsprojekt är väntan. Spackel, tätskikt och fix måste härda innan nästa moment kan börja, och den tiden går inte att korta oavsett hur många som arbetar.

Det som däremot driver tiden uppåt är fynd vid rivningen — fuktskador, ett bjälklag som inte håller, rör som måste dras om. Därför är kontrollen efter rivning det moment som avgör om tidsplanen håller.

Vill du veta vad som gäller för ditt badrum, se badrumsrenovering eller boka ett hembesök.
